총사업비 1천억 원 투입…2032년 준공 목표로 시민 안전·도시경관 개선
과천시가 도심을 통과하는 송전탑과 송전선로를 지하로 이전하는 ‘송전선로 지중화사업’을 본격 추진한다. 민선 9기 1호 결재 사업인 이번 사업은 시민 안전과 도시경관 개선을 위해 총사업비 약 1천억 원을 투입하는 사업으로, 2032년 준공을 목표로 추진된다.
시는 사업 추진에 필요한 재원으로 LG에너지솔루션 기부채납금 500억 원과 문원동 발전기금 200억 원 등 총 700억 원을 확보했으며, 나머지 사업비 300억 원은 중앙부처와 관계기관 협의를 통해 마련할 계획이다.
사업 추진의 첫 행정절차로 한국전력공사에 송전선로 이설 요청서를 지난 8일 공식 제출했다. 앞으로 지중화사업 심의와 타당성 조사, 중앙투자심사, 실시설계 등을 거쳐 2029년 하반기 공사에 착공하고, 2032년 준공을 목표로 사업을 추진한다.
사업이 완료되면 도심을 가로지르는 송전탑과 송전선로가 지하로 이전돼 도시경관과 생활환경이 개선되고, 시민 안전은 물론 도시공간 활용도도 높아질 것으로 기대된다.
신계용 과천시장은 “송전선로 지중화사업은 시민 안전과 도시의 미래를 위한 민선 9기 핵심사업”이라며 “관계기관과 긴밀히 협력해 사업을 차질 없이 추진하고, 시민이 체감하는 안전하고 쾌적한 도시환경을 만들어 가겠다”라고 말했다.
![]() |

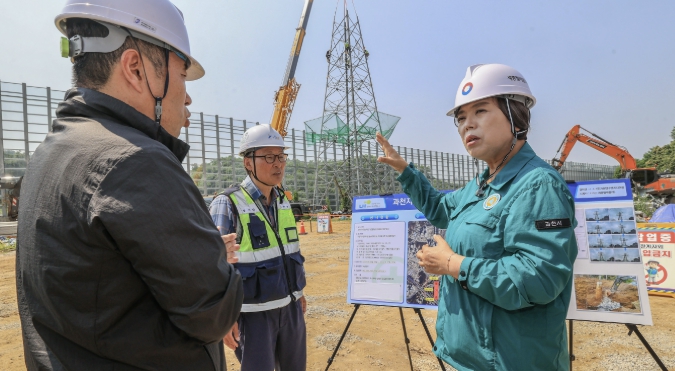

| ▲ 지난 6월 16일 과천 지식14BL 송전탑 철거 현장 점검 모습 |
과천시가 도심을 통과하는 송전탑과 송전선로를 지하로 이전하는 ‘송전선로 지중화사업’을 본격 추진한다. 민선 9기 1호 결재 사업인 이번 사업은 시민 안전과 도시경관 개선을 위해 총사업비 약 1천억 원을 투입하는 사업으로, 2032년 준공을 목표로 추진된다.
시는 사업 추진에 필요한 재원으로 LG에너지솔루션 기부채납금 500억 원과 문원동 발전기금 200억 원 등 총 700억 원을 확보했으며, 나머지 사업비 300억 원은 중앙부처와 관계기관 협의를 통해 마련할 계획이다.
사업 추진의 첫 행정절차로 한국전력공사에 송전선로 이설 요청서를 지난 8일 공식 제출했다. 앞으로 지중화사업 심의와 타당성 조사, 중앙투자심사, 실시설계 등을 거쳐 2029년 하반기 공사에 착공하고, 2032년 준공을 목표로 사업을 추진한다.
사업이 완료되면 도심을 가로지르는 송전탑과 송전선로가 지하로 이전돼 도시경관과 생활환경이 개선되고, 시민 안전은 물론 도시공간 활용도도 높아질 것으로 기대된다.
신계용 과천시장은 “송전선로 지중화사업은 시민 안전과 도시의 미래를 위한 민선 9기 핵심사업”이라며 “관계기관과 긴밀히 협력해 사업을 차질 없이 추진하고, 시민이 체감하는 안전하고 쾌적한 도시환경을 만들어 가겠다”라고 말했다.
[저작권자ⓒ 프레스뉴스. 무단전재-재배포 금지]
댓글 0

금융
하나금융그룹, 내집연금 출시 1주년 맞아 손님 감사의 날 개최!
류현주 / 26.07.09

경기남부
경기도, 2026년 재난관리평가 9년 만에 최고 등급 ‘우수’ 달성
강보선 / 26.07.09

사회
전주시, 교통약자·혁신도시 교통수요 맞춘 저상버스 승강장 확충
프레스뉴스 / 26.07.09

문화
양평군, 몽양 여운형 선생 서거 79주기 추모식 및 '제2회 몽양추모문화제...
프레스뉴스 / 26.07.09

사회
부평구, 굴포천 생태하천 2단계 기본구상 용역 착수보고회 개최…민선 9기 핵심 공...
프레스뉴스 / 26.07.09

국회
전남광주특별시의회 송형곤 의장, "반도체 산업, 전남광주통합특별시 미래 ...
프레스뉴스 / 26.07.09
